Подготовка к зиме - это системная работа, которую начинаем заранее. Ежедневно контролируем ход модернизации котельных и обновления тепловых сетей, чтобы все объекты были готовы к началу отопительно…
Официальная новость о деятельности Максима Валерьевича Красноцветова.
30.07.2026
Подготовка к зиме - это системная работа, которую начинаем заранее. Ежедневно контролируем ход модернизации котельных и обновления тепловых сетей, чтобы все объекты были готовы к началу отопительного сезона.
В этом году завершаем ремонт пяти котельных. Котельные «7 квартал», «Оранжерейная» и «Школьная-2» в Ивантеевке уже полностью готовы.

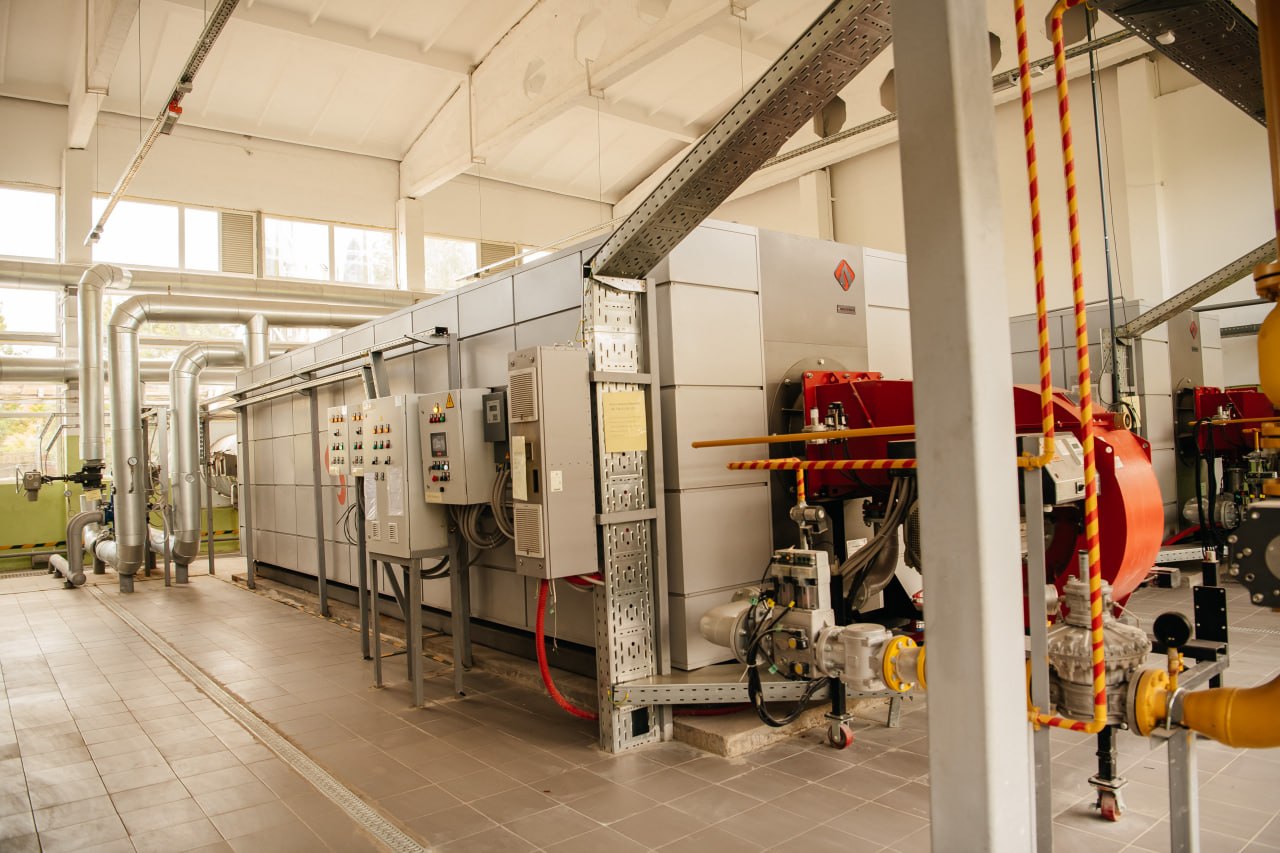

Готовность котельной на Октябрьской улице в микрорайоне Мамонтовка составляет 70%. В настоящее время предстоит завершить монтаж систем диспетчеризации, видеонаблюдения, контроля загазованности и охранной сигнализации, а также выполнить пусконаладочные работы.
Готовность котельной № 2 в поселке Лесной составляет 61%. Все три котла установлены на штатные места. Продолжаются работы по устройству полов и подготовке к электромонтажным работам. После завершения модернизации котельная будет переведена в автоматический режим.
Также проводим работы по замене теплосетей, в этом году меняем 7 километров - в Лесном, Зеленом Городке, Софрино и Ивантеевке. Далее предстоит благоустройство территорий. На участке тепловой сети «7 Квартал» до Смурякова, 16 в Ивантеевке работы уже полностью завершены.
Все мероприятия проводятся с одной целью - обеспечить жителей надежным и бесперебойным теплоснабжением.
